玻璃、石材、金属幕墙施工要点
标 准 作 法 |
施工工序:测量放线→结构检查及处理→埋板安装→型钢骨架安装→保温层安装→石材安装→打胶处理 |
||
观感标准:石材幕墙造型、立面分格、颜色、光泽花纹和图案应符合设计要求;表面应平整、洁净,无污染、缺损和裂痕。颜色和花纹应协调一,致无明显色差,无明显修痕;压条应平直、洁净、接口严密、安装牢固;接缝应横平竖直、宽窄均匀;阴阳角石板压向应正,确板边合缝应顺直;凸凹线出墙厚度应一致,上下口应平直;石材面板上洞口、槽边应套割吻合,边缘应整齐;密封胶缝应横平竖直、深浅一致、宽窄均匀、光滑顺直;滴水线、流水坡向应正确、顺直。 |
|||
标 准 图 释 |
|||
JZA06 |
幕墙 |
石材幕墙 |

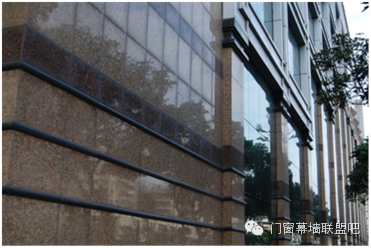

规 范 标 准 |
1.本验收标准适用于建筑高度不大于100m、抗震设防烈度不大于8度的石材幕墙工程的质量验收; 2.参《建筑装饰装修工程施工质量验收规范》(GB50210-2001)9.1.2,幕墙要提供抗风压性能、空气渗透性能、雨水渗漏性能及平面变形性能检测报告; 3.石材孔、槽的数量、深度、位置、尺寸应符合设计要求; 4.石材幕墙主体结构上的预埋件和后置埋件的位置、数量及后置埋件的拉拔力必须符合设计要求; 5.石材幕墙的金属框架立柱与主体结构预埋件的连接、立柱与横梁的连接、连接件与金属框架的连接、连接件与石材面板的连接必须符合设计要求,安装必须牢固; 6.金属框架和连接件的防腐处理应符合设计要求; 7.石材幕墙的防雷装置必须与主体结构防雷装置可靠连接; 8.石材幕墙的防火、保温、防潮材料的设置应符合设计要求,填充应密实、均匀厚度一致; 9.各种结构变形缝、墙角的连接节点应符合设计要求和技术标准的规定; 10.石材幕墙的板缝注胶应饱满、密实、连续、均匀、无气泡,板缝宽度和厚度应符合设计要求和技术标准的规定; 11.石材幕墙应无渗漏; 12.每平方米石材的表面质量应符合:无裂痕明显划伤和长度>100mm的轻微划伤;长度≤100mm的轻微划伤≤8条;擦伤总面积≤500mm2。 | |
JZA06 |
幕墙 |
石材幕墙 |
规 范 标 准 |
● 13. 石材幕墙安装的允许偏差和检验方法应符合下表规定:
|
|
JZA06 |
幕墙 |
石材幕墙 |
标 准 作 法 |
施工工序:测量放线→结构检查及处理→埋板安装→铝合金龙骨安装→保温层安装→玻璃安装→打胶处理 |
||
观感标准:玻璃幕墙表面应平整、洁净;整幅玻璃的色泽应均匀一致;不得有污染和镀膜损坏;外露框或压条应横平竖直,颜色、规格应符合设计要求,压条安装应牢固。单元玻璃幕墙的单元拼缝或隐框玻璃幕墙的分格玻璃拼缝应横平竖直、均匀一致;密封胶缝应横平竖直、深浅一致、宽窄均匀、光滑顺直;隐蔽节点的遮封装修应牢固、整齐、美观; |
|||
标 准 图 释 |
|||
JZA06 |
幕墙 |
玻璃幕墙 |

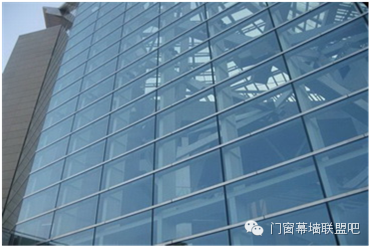

规 范 标 准 |
14.明框玻璃幕墙的玻璃安装应符合下列规定: a)玻璃槽口与玻璃的配合尺寸应符合设计要求和技术标准的规定; b)玻璃与构件不得直接接触,玻璃四周与构件凹槽底部应保持一定的空隙,每块玻璃下部应至少放置两块宽度与槽口宽度相同,长度不小于100mm的弹性定位垫块;玻璃两边嵌入量及空隙应符合设计要求; c)玻璃四周橡胶条的材质、型号应符合设计要求,镶嵌应平整,橡胶条长度应比边框内槽长1.5%~2.0%,橡胶条在转角处应斜面断开,并应用粘结剂粘结牢固后嵌入槽内; 15.高度超过4m的全玻幕墙应吊挂在主体结构,上吊夹具应符合设计要求,玻璃与玻璃、玻璃与玻璃肋之间的缝隙,应采用硅酮结构密封胶填嵌严密; 16.点支承玻璃幕墙应采用带万向头的活动不锈钢爪,其钢爪间的中心距离应大于250mm; 17.玻璃幕墙应无渗漏;18.玻璃幕墙结构胶和密封胶的打注应饱满、密实、连续、均匀、无气泡,宽度和厚度应符合设计要求和技术标准的规定; 19.玻璃幕墙开启窗的配件应齐全,安装应牢固,安装位置和开启方向、角度应正确;开启应灵活,关闭应严密; 20.玻璃幕墙的防雷装置必须与主体结构的防雷装置可靠连接; 21.每平方米玻璃的表面质量应符合:无裂痕明显划伤和长度>100mm的轻微划伤;长度≤100mm的轻微划伤≤8条;擦伤总面积≤500mm2; 22.一个分格铝合金型材的表面质量应符合:无裂痕明显划伤和长度>100mm的轻微划伤;长度≤100mm的轻微划伤≤2条;擦伤总面积≤500mm2。 ● ● | |
JZA06 |
幕墙 |
玻璃幕墙 |
规 范 标 准 |
● 23. 明框玻璃幕墙安装的允许偏差和检验方法应符合下表规定:
|
|
JZA06 |
幕墙 |
玻璃幕墙 |
规 范 标 准 |
● 23. 隐框半隐框玻璃幕墙安装的允许偏差和检验方法应符合下表规定:
|
|
JZA06 |
幕墙 |
玻璃幕墙 |
标 准 作 法 |
施工工序:测量放线→结构检查及处理→埋板安装→型钢龙骨安装→保温层安装→金属安装→打胶处理 |
||
观感标准:金属板表面应平整、洁净、色泽一致;压条应平直、洁净、接口严密、安装牢固;密封胶缝应横平竖直、深浅一致、宽窄均匀、光滑顺直;金属幕墙上的滴水线、流水坡向应正确、顺直。 |
|||
标 准 图 释 |
|||
JZA06 |
幕墙 |
金属幕墙 |

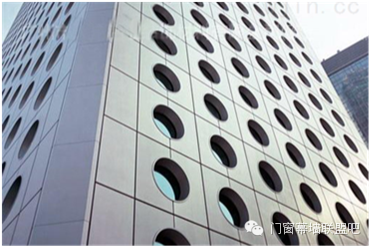

规 范 标 准 |
1.本验收标准适用于本节适用于建筑高度不大于150m 的金属幕墙工程的质量验收; 2.参《建筑装饰装修工程施工质量验收规范》(GB50210-2001)9.1.2,幕墙要提供抗风压性能、空气渗透性能、雨水渗漏性能及平面变形性能检测报告; 3.金属幕墙的造型和立面分格应符合设计要求; 4.金属面板的品种、规格、颜色、光泽及安装方向应符合设计要求; 5.金属幕墙主体结构上的预埋件、后置埋件的数量、位置及后置埋件的拉拔力必须符合设计要求; 6.金属幕墙的金属框架立柱与主体结构预埋件的连接、立柱与横梁的连接、金属面板的安装必须符合设计要求,安装必须牢固; 7.金属幕墙的防火、保温、防潮材料的设置应符合设计要求,并应密实、均匀、厚度一致; 8.金属框架及连接件的防腐处理应符合设计要求; 9.金属幕墙的防雷装置必须与主体结构的防雷装置可靠连接; 10.各种变形缝、墙角的连接节点应符合设计要求和技术标准的规定; 11.金属幕墙的板缝注胶应饱满、密实、连续、均匀、无气泡、宽度和厚度应符合设计要求和技术标准的规定; 12.金属幕墙应无渗漏; 13.每平方米金属板的表面质量应符合:无裂痕明显划伤和长度>100mm的轻微划伤;长度≤100mm的轻微划伤≤8条;擦伤总面积≤500mm2; ● | |
JZA06 |
幕墙 |
金属幕墙 |
规 范 标 准 |
● 23. 金属幕墙安装的允许偏差和检验方法应符合下表规定:
|
|
JZA06 |
幕墙 |
金属幕墙 |
标 准 作 法 |
施工工序:幕墙龙骨安装→层间防火封堵安装→幕墙板块安装→打胶处理 |
||

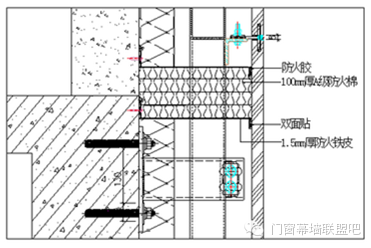

规范标准:参《金属与石材幕墙工程技术规范》JGJ133-2001,4.4.1条: 1.每层楼的楼板标高处,沿墙四周设一道层间防火隔离带防火层应采取隔离措施,并应根据防火材料的耐火极限,决定防火层的厚度和宽度,且应在每层楼板处形成防火带; 2.幕墙的防火层必须采用经防腐处理且厚度不小于1.5mm的耐热钢板,不得采用铝板; 3.防火层的密封材料应采用防火密封胶;防火密封胶应有法定检测机构的防火检验报告。 |
|||
标 准 图 释 |
|||
JZA06 |
幕墙 |
层间防火封堵 |
